空预器检修流程到底分几步?
空预器检修安装有限公司的资深技师给出的标准答案是:七步闭环法。每一步都有独立的质量卡控点,缺一不可。

(图片来源网络,侵删)
- 停机隔离:切断烟风系统、电气系统、压缩空气系统,挂牌上锁。
- 冷却与通风:自然冷却到60℃以下,强制通风降低可燃气体浓度。
- 积灰清理:高压水冲洗+负压吸尘,灰斗出口加装临时滤网。
- 转子检测:激光测距仪检查径向跳动,允许值≤0.5 mm。
- 密封片更换:冷端径向密封片磨损量>1 mm必须整圈更换。
- 传动试运:空载4小时,加载8小时,记录振动、温升、电流曲线。
- 热态复测:机组并网后72小时内复测漏风率,目标值≤6%。
空预器安装注意事项有哪些?
安装阶段最容易被忽视的三件事:基础水平、焊接应力、膨胀间隙。
1. 基础水平如何一次验收合格?
用0.02 mm/m精密水平仪交叉测量,**每米误差≤0.05 mm**。垫铁组不超过三层,点焊后二次灌浆强度≥C35。
2. 焊接应力怎样消除?
采用对称跳焊法,每段焊缝长度≤300 mm,层间温度控制在150 ℃以内。**焊后立即用履带式电加热片进行回火**,保温时间按板厚每毫米2分钟计算。
3. 膨胀间隙留多少才安全?
热端轴向膨胀量=转子高度×材质膨胀系数×(设计烟温-20 ℃)。**计算结果+3 mm安全裕量**,用不锈钢活动密封板吸收位移。
常见故障如何快速定位?
现场90%的异常都能通过“看、听、测”三步锁定。

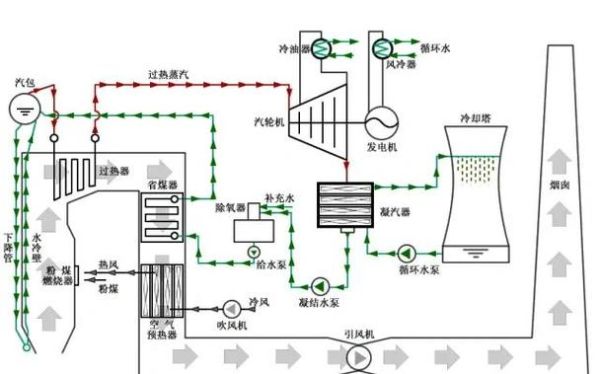

(图片来源网络,侵删)
- 看:观察电流波动曲线,周期性锯齿波多为转子卡涩。
- 听:金属摩擦声集中在主轴承附近,沉闷撞击声提示灰块脱落。
- 测:红外测温仪扫描外壳,局部超温>120 ℃说明内部二次燃烧。
检修工期怎样压缩到72小时?
空预器检修安装有限公司的并行作业方案:
- **搭设脚手架与拆除保温同步进行**,节省6小时。
- 转子吊出后立即送车间做动平衡,现场同步更换密封片。
- 夜间进行冷端蓄热元件高压冲洗,白天进行热端检修。
漏风率超标怎么办?
先区分是**结构漏风**还是**运行漏风**。
类型 | 检测方法 | 处理方案 |
---|---|---|
结构漏风 | 停机后烟道内注入荧光粉 | 补焊或更换密封片 |
运行漏风 | 在线监测SO₂浓度突变 | 调整转子转速或密封风压 |
检修后性能验收标准
空预器检修安装有限公司的内控指标高于国标:
- 漏风率:≤5.5%(国标≤8%)
- 换热效率:≥85%(设计值87%)
- 轴承振动:≤4.5 mm/s(ISO 10816标准)
- 蓄热元件压降:≤650 Pa(设计值700 Pa)
用户最关心的三个细节
Q:检修期间锅炉是否需要停炉?
A:必须停炉,但可采用邻炉送风方式缩短启动时间。
Q:密封片材质选考登钢还是搪瓷?
A:燃用高硫煤选搪瓷,寿命提高3倍;普通烟煤选考登钢即可。

(图片来源网络,侵删)
Q:转子更换周期多久?
A:正常煤质下8-10年,若频繁启停或燃用高灰分煤种缩短至5-6年。
