环评手续到底难在哪?先弄清“三同时”原则
屠宰企业如何办理环评手续?一句话:先把“三同时”刻进脑子——环保设施必须与主体工程同时设计、同时施工、同时投产。很多老板卡在“设计”阶段,因为不知道环保局到底要什么材料。

(图片来源网络,侵删)

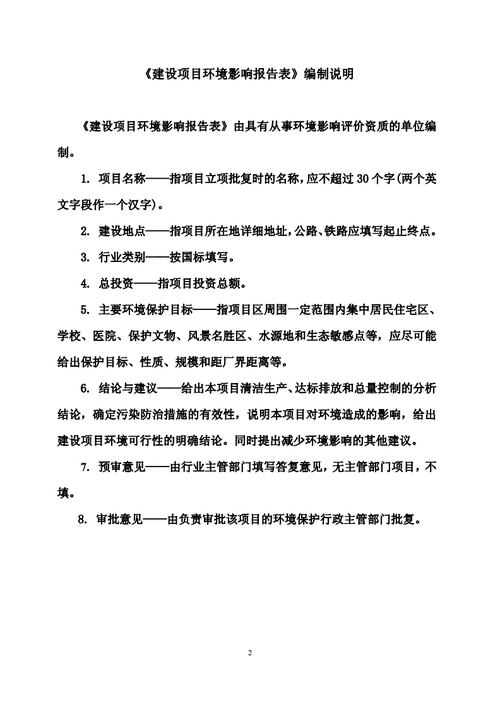

环评流程拆解:从立项到拿批复只需七步
- 项目立项备案:先去发改委做备案,拿到项目代码。
- 编制环评报告:委托有资质的第三方机构,报告书or报告表取决于产能。
- 公示与公众参与:在厂区周边贴公示,收集意见,10个工作日起步。
- 技术评估会:专家现场踏勘,重点盯废水、臭气、固废三大块。
- 修改与复核:按专家意见改完再送审,来回两三次很正常。
- 窗口受理:环保局政务大厅递交最终版,5个工作日给出受理单。
- 批复文件:通过后拿到红头文件,有效期5年,逾期开工需重新报批。
屠宰场选址有哪些硬性要求?红线不能踩
屠宰场选址有哪些硬性要求?记住“三避一开”口诀:
- 避开饮用水源一级保护区:直线距离≥500米,否则一票否决。
- 避开居民区上风向:臭气浓度厂界标准≤20(无量纲),风向玫瑰图要会看。
- 避开基本农田:国土红线不可触碰,设施农用地备案也要做。
- 开在城市下风向边缘:工业园区或物流园配套用地优先,污水管网能接入。
废水、臭气、固废:三大环保痛点怎么破?
废水处理
日宰1000头猪为例,废水约150吨,COD高达3000mg/L。推荐“隔油+气浮+AO+消毒”组合工艺,出水执行《肉类加工工业水污染物排放标准》表3限值。
臭气治理
收集效率≥90%,常用生物滤池+植物液喷淋,排气筒高度不低于15米,氨、硫化氢周界浓度分别控制在1.5mg/m³、0.06mg/m³以下。
固废去向
猪毛、肠胃内容物、病死猪必须交有资质单位无害化处理,签订五联单,台账保存3年。

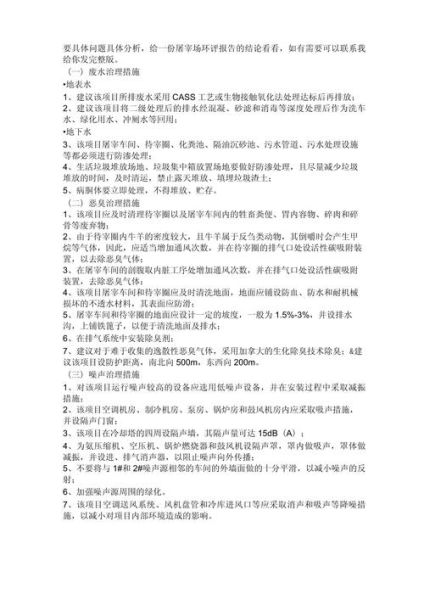

常见卡点答疑:环评被退件的四个真实原因
问:为什么我的环评报告被退件?
答:90%栽在以下细节:

(图片来源网络,侵删)
- 未提供动物防疫条件合格证预审意见。
- 卫生防护距离内仍有居民未搬迁,缺政府承诺书。
- 废水排放去向写“市政管网”,却拿不出污水处理厂接纳证明。
- 固废章节漏写污泥属性鉴别,被专家认定为危废。
选址避坑指南:三个真实案例告诉你红线在哪
案例一:湖南某县屠宰场
选址距县城自来水取水口400米,环评初审直接否决,企业损失设计费30万。
案例二:山东某镇屠宰点
租用的村集体建设用地未做设施农用地备案,国土卫片执法时按违建拆除。
案例三:江西某食品公司
厂区与最近居民楼仅隔80米,卫生防护距离不足,搬迁补偿谈判耗时11个月。
提前准备:环评启动前必须锁定的五份文件
- 国土空间规划图:确认建设用地性质。
- 生态红线查询结果:自然资源局盖章版。
- 动物防疫条件审查申请表:农业农村局预受理。
- 污水处理厂接纳函:写明水量、水质、接口位置。
- 公众参与调查表:至少30份,覆盖厂界200米范围。
费用清单:一个日宰2000头猪的屠宰场要花多少钱?
项目 | 费用区间 | 备注 |
---|---|---|
环评报告书编制 | 18-25万 | 含监测、评审费 |
废水处理站 | 120-180万 | AO+深度处理 |
臭气收集系统 | 40-60万 | 不锈钢管道+生物滤池 |
在线监测设备 | 15-20万 | COD、氨氮、流量计 |
危废协议 | 2-3万/年 | 病死猪、污泥处置 |
时间轴:从拿地到投产最快需要多久?
如果所有文件一次过,10个月可完成全流程:
- 第1-2月:选址、立项、签租赁合同
- 第3-5月:环评报告编制、评审、公示
- 第6-7月:环保设施设计、招标、施工
- 第8-9月:设备安装、调试、在线监测联网
- 第10月:环保验收、排污许可证申领、试生产
最后提醒:排污许可证别忘年审
拿到《排污许可证》只是起点,每年1月15日前要提交年度执行报告,监测数据、用电量、用水量必须对得上,否则按《排污许可管理条例》第36条,轻则20万罚款,重则停产整治。
