装修报价怎么算?先把“单价”与“项目”拆开看

很多业主第一次拿到装修公司的报价单,看到密密麻麻的数字就头大。其实只要把**单价**和**项目**拆开,就能迅速判断报价是否合理。

装修报价怎么算_装修预算超支怎么办
(图片来源网络,侵删)
  • 单价陷阱:同一品牌瓷砖,A公司报120元/㎡,B公司报80元/㎡,看似便宜,实则B公司把“铺贴人工”单独列项,最终总价反而更高。
  • 项目拆分:水电改造常被拆成“开槽、布线、封槽”三项,若只报总价,后期增项空间巨大。

装修预算超支怎么办?三步止损法

超支不是偶然,而是流程漏洞。先自问:“超支的钱到底花在哪儿?”

  1. 立即冻结合同外项目:任何口头承诺都无效,要求设计师出具书面变更单并签字。
  2. 对照原始报价单逐条核对:用荧光笔标出超出部分,90%的超支来自“隐蔽工程”和“个性化造型”。
  3. 启动备用金分级制度:预留10%备用金,每动用1%需夫妻双方共同确认。

2024互联网装修行业调研:三大数据颠覆认知

数据一:线上签约率首次突破65%

调研显示,**一线城市线上签约率已达65.3%**,三四线城市也达到42%。用户最担心的“看不到工地”问题,通过**工地直播+分阶段验收**得到解决。

数据二:整装套餐客单价下降12%

2023年整装套餐平均客单价为18.7万元,2024年降至16.4万元。原因并非材料降级,而是**供应链数字化**压缩了中间商利润。

数据三:投诉率最高的不是增项,而是“工期拖延”

在所有投诉中,**“延期交付”占比38%**,远超“恶意增项”(22%)。根源在于项目经理同时接5-8个工地,传统排班方式已无法满足需求。

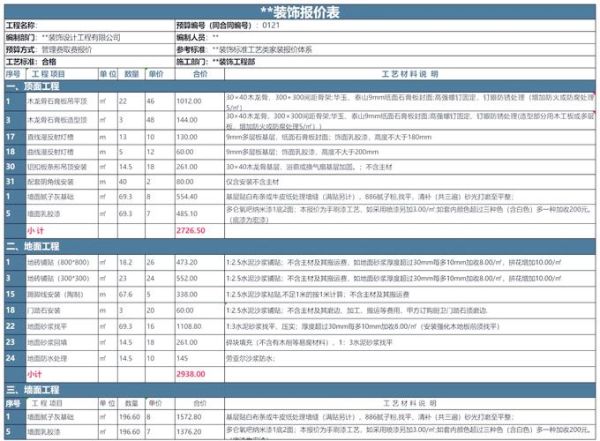

装修报价怎么算?手把手拆解一份真实清单

以北京90㎡刚需房为例,**硬装部分**报价如下:

装修报价怎么算_装修预算超支怎么办
(图片来源网络,侵删)
项目数量单价备注
全屋拆除90㎡45元/㎡含垃圾清运至小区指定点
水电改造1项9800元含强弱电、冷热水、开关面板
瓷砖铺贴75㎡120元/㎡含水泥砂浆、人工,不含瓷砖
乳胶漆220㎡35元/㎡立邦净味五合一,一底两面

隐藏成本提醒:若阳台需做防水,需额外增加80元/㎡;若墙面垂直度误差超过5mm,需先石膏找平,费用另计。


装修预算超支怎么办?四个真实案例复盘

案例一:地暖回填被增项

业主签约时未注意“回填”未包含,施工队现场提出“豆石回填需另付55元/㎡”,最终多付4950元。

避坑方法:在合同附件中明确“回填材料、厚度、单价”,并拍照存档。

案例二:橱柜延米算法陷阱

套餐含3米地柜+1米吊柜,实际厨房需4.2米地柜,超出部分按1280元/米计算,比套餐内贵40%。

避坑方法:要求设计师出具**橱柜布局图**,并标注非套餐部分单价。

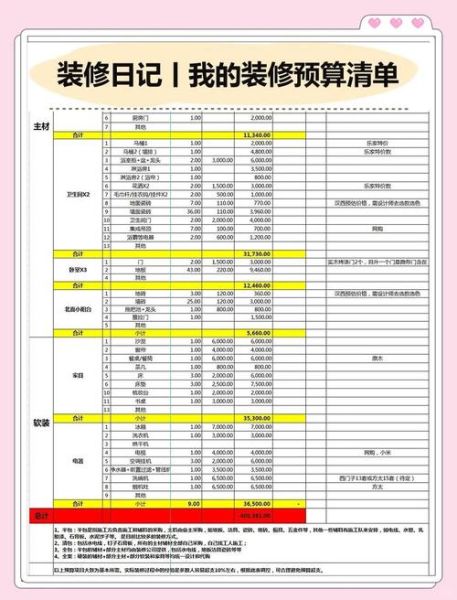

装修报价怎么算_装修预算超支怎么办
(图片来源网络,侵删)

案例三:窗户换断桥铝

原报价为普通铝合金,业主升级断桥铝,未注意到“五金件”需单独收费,最终五金件花费6800元。

避坑方法:升级材料时,要求商家提供**“全包价”**,包含型材、玻璃、五金、安装。

案例四:美缝临时加价

瓷砖铺完后,工人提出“普通填缝易发黑,建议美缝”,报价35元/米,业主被迫接受。

避坑方法:在瓦工进场前确认“填缝方式”,若需美缝,提前网购材料可省40%费用。


装修报价怎么算?互联网公司的“算法”揭秘

互联网装修平台如何用算法控制报价?核心在于**“数据颗粒度”**。

  • 材料库标准化:将乳胶漆拆分为“基层处理、底漆、面漆”三个SKU,系统自动匹配用量。
  • 用工时长AI预测:根据历史工地数据,90㎡水电改造平均用工32小时,误差不超过5%。
  • 动态计价引擎:当用户选择“无主灯设计”时,系统自动增加吊顶费用、布线费用、调光开关费用。

装修预算超支怎么办?法律武器清单

若已陷入纠纷,这些文件能帮你:

  1. 《住宅室内装饰装修管理办法》第25条:明确禁止恶意串通,损害消费者权益。
  2. 微信聊天记录公证:可证明设计师口头承诺,公证费用约500元,胜诉后由违约方承担。
  3. 第三方监理报告:可证明施工质量与合同不符,作为索赔依据。

装修报价怎么算?2024年省钱新趋势

调研发现,**“反向定制”**正在流行:

  • 业主先在电商平台选定瓷砖、地板、马桶型号,再让装修公司按此报价,**平均节省8%-15%**。
  • 利用**“装修保价险”**:部分平台推出“90天报价锁定”,若材料涨价由平台补贴差价。
