医疗洁净工程价格_医院洁净室施工流程

新网编辑 10 0

医疗洁净工程价格到底由哪些因素决定?

很多医院在启动洁净项目时,第一句话就问“多少钱一平?”其实,**医疗洁净工程价格**并不是简单的单价×面积,而是由以下六大变量叠加而成:

医疗洁净工程价格_医院洁净室施工流程
(图片来源网络,侵删)
  • 洁净等级:百级、万级、十万级,每升一级,造价约上浮20%—30%。
  • 系统配置:是否采用FFU+高效送风、恒温恒湿机组品牌、PLC自控层级。
  • 围护结构:手工玻镁板比机制岩棉板贵30—50元/㎡,圆弧角铝用量也影响总价。
  • 施工难度:旧楼改造需拆除、加固、竖向运输,人工费比新建高15%—25%。
  • 检测认证:第三方静态、动态检测及药监局GMP认证,每阶段约3—8万元。
  • 地域差异:华东、华南人工高,西北、西南运费高,价差可达10%—15%。

医院洁净室施工流程的九个关键节点

一套完整的**医院洁净室施工流程**从立项到交付,平均周期45—75天。下面用问答形式拆解每个节点:

1. 需求确认阶段:到底该做多大?

自问:手术室、ICU、静配中心分别需要什么级别?
自答:手术室通常百级或万级,ICU十万级即可,静配中心至少万级背景+百级操作台。面积按《综合医院建筑设计规范》预留1.5倍未来扩展系数。


2. 深化设计阶段:图纸要过几关?

• 建筑、暖通、电气、给排水、智能化五专业会审
• 院感科、设备科、护理部三轮意见
• 消防支队、卫健委窗口同步预审
注意:送风、回风、排风三管不得穿越防火分区,否则审图必卡。


3. 材料采购阶段:如何不被“偷梁换柱”?

• 壁板、顶板、门窗、灯具、地板六大主材封样封存
• 高效过滤器逐台扫描检漏,出具PAO报告
• 电缆、桥架、阀门要求原厂COA证书
技巧:合同里写清“以封存样品为验收唯一标准”,避免口头承诺。


4. 结构改造阶段:旧楼梁底只有2.8米怎么办?

自问:能否下翻风管?
自答:若梁底2.8米,完成面需2.6米,风管高度≤300mm,必须采用**超薄型FFU**或**侧送侧回**方案,牺牲部分洁净走廊宽度。

医疗洁净工程价格_医院洁净室施工流程
(图片来源网络,侵删)

5. 风管预制阶段:现场能不做切割吗?

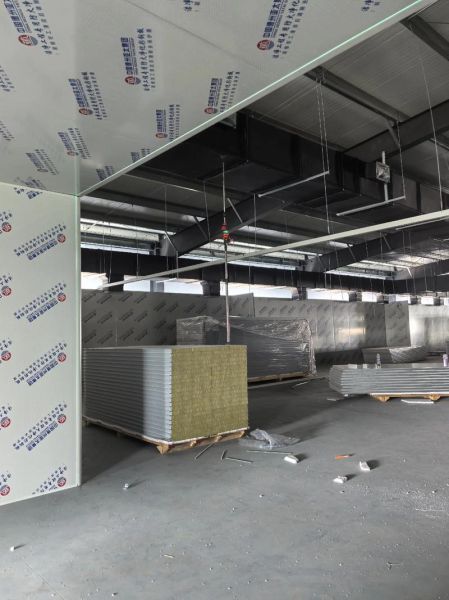

• 在加工厂完成镀锌钢板激光切割、角钢法兰焊接、脱脂清洗
• 现场仅做承插式拼接,减少粉尘
• 每节风管贴二维码,扫码可查生产线、质检人、出厂时间


6. 设备安装阶段:空调机组吊装如何不踩坑?

自问:屋面承重只有500kg/㎡,机组2吨怎么办?
自答:采用**分体式风冷热泵**,主机放屋面,空调箱分层放置于设备夹层,并做**钢结构平台分散荷载**。


7. 电气自控阶段:PLC和DDC到底选谁?

• 手术室:西门子S冗余PLC,确保0.1秒切换
• 普通辅房:Honeywell DDC,成本低30%
• 关键点位:温湿度、压差、粒子、风速四合一传感器实时上传BMS


8. 检测调试阶段:静态合格≠动态合格?

• 静态:空态下粒子、照度、噪声、温湿度一次性通过率>95%
• 动态:模拟医护操作,检测自净时间、气流可视化、压差梯度
经验:提前48小时开机预冷预热,避免热胀冷缩导致接缝开裂。


9. 验收交付阶段:资料袋有多厚?

• 竣工图、隐蔽影像、材料合格证、过滤器扫描报告、第三方检测报告、培训记录
• 院方、监理、施工、检测四方签字,缺一不可
• 质保金10%,分两年释放,首年5%,次年5%

医疗洁净工程价格_医院洁净室施工流程
(图片来源网络,侵删)

如何压缩医疗洁净工程价格而不牺牲质量?

自问:预算只有标准价的80%,还能做吗?
自答:可以,但必须在设计阶段做减法:

  1. 区域分级:把高等级限制在核心操作区,外围走廊降至三十万级。
  2. 系统整合:空调箱采用**热回收转轮**,减少再热量,节省初投资8%—12%。
  3. 材料替代:壁板改用**机制中空玻镁板**,强度接近手工板,单价低20%。
  4. 施工组织:交叉作业,风管、水电、装饰同步推进,缩短工期10天,人工费下降5%。

医院洁净室施工流程中最容易忽视的三件事

1. 预留检修口:FFU上方必须留600×600mm检修孔,否则后期更换过滤器需拆顶。
2. 地漏防倒灌:洁净区地漏带水封+空气隔断,避免负压抽吸污染。
3. 静电接地:PVC地板下铺设铜箔网,电阻值≤10Ω,防止麻醉气体爆炸风险。


2024年医疗洁净工程价格最新行情参考

洁净级别新建单价(元/㎡)改造单价(元/㎡)主要差异
百级手术室5800—65007200—8000旧楼加固、拆改
万级ICU4200—48005200—5800风管路径受限
十万级静配中心3200—38004000—4600物流通道改造

以上价格含设计、设备、施工、检测,不含特殊医气、医疗家具。


结语:把价格与流程同时吃透,项目就成功了一半

当你既知道**医疗洁净工程价格**的构成逻辑,又熟悉**医院洁净室施工流程**的每一步关键节点,就能在招标谈判、施工管理、验收交付中占据主动。剩下的,只需找一个愿意把封存样品贴在墙上的靠谱承包商。
