很多业主第一次装修,最头疼的就是水电环节:报价看不懂、施工怕被坑、入住后漏水跳闸更是噩梦。下面用问答形式把高频疑问一次说透,照着做至少省下一半返工费。

水电安装价格怎么算_水电改造需要注意什么
(图片来源网络,侵删)

水电安装价格到底怎么算?

计价方式有哪几种?

  • 按米实测:现场量管线长度,单价×米数,适合改动量小的老房。
  • 按点位包干:一个插座、一个出水口就是一个“点”,一口价,适合需求明确的新房。
  • 按平方估算:装修公司常用,建筑面积×单价,后期容易增项,要白纸黑字写死上限。

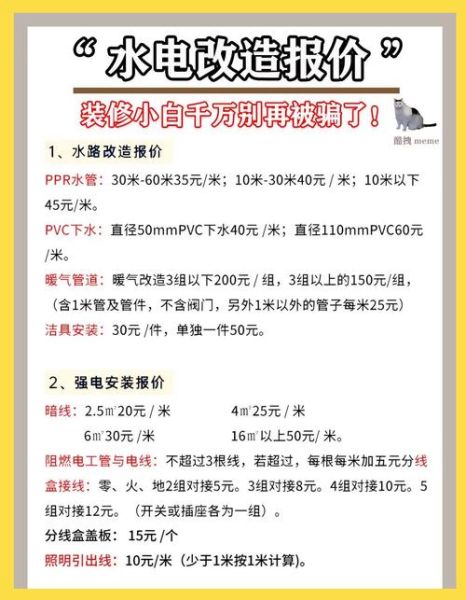

2024年主流城市参考价

项目北京/上海成都/武汉三线以下
强弱电布线45-55元/米35-45元/米25-35元/米
PPR给水管60-70元/米45-55元/米35-45元/米
下水改造80-120元/米60-90元/米50-70元/米

避坑提醒:报价单里“开槽回填”是否含在单价里?很多公司后期另收20-30元/米,签合同前一定核对。


水电改造需要注意什么?

设计阶段:哪些细节最容易被忽略?

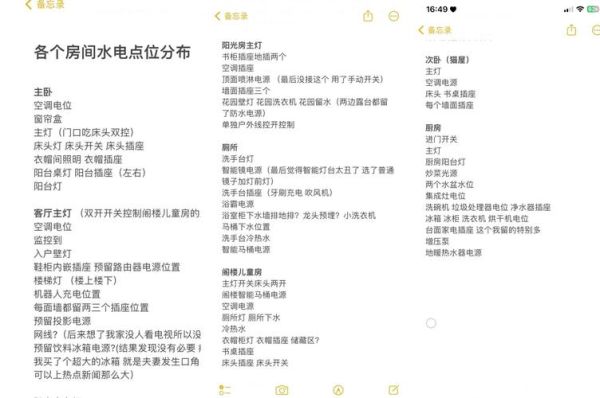

  1. 回路数量:厨房、卫生间、空调必须单独4平方线回路,冰箱单独1路,出差可不断电。
  2. 插座高度:电视柜背后离地40cm,床头双控离地70cm,扫地机器人留30cm。
  3. 冷热水间距:淋浴混水阀15cm,误差超过5mm就会装不上花洒。

材料进场:如何一眼识别真假?

  • 电线:看铜芯颜色,紫红色无杂质为正品;用卡尺量直径,2.5平方线铜芯≥1.78mm。
  • PPR管:管壁透光率越低越好,点燃后无烟无味为原生料;管件带防伪码,扫码可查。
  • 底盒:选86型加厚阻燃盒,手指按压不变形,劣质盒后期面板装不稳。

施工过程:监工到底看什么?

开槽:承重墙横槽≤30cm,非承重墙≤50cm,槽深≥管径+1cm,否则贴砖易空鼓。

布线:强电在上弱电在下,间距≥20cm,交叉处用锡箔纸包弱电管防干扰。

打压测试:给水管打0.8MPa压力,静置30分钟掉压≤0.05MPa才算合格。


常见增项套路与反击话术

“你家地面太厚,开槽要加钱”

反击:合同写明“常规开槽深度≤3cm”,超深才加钱,否则拒绝签字。

水电安装价格怎么算_水电改造需要注意什么
(图片来源网络,侵删)

“开发商电线全换才安全”

反击:先让师傅做绝缘测试,电阻≥0.5MΩ可保留,省下一两千元。

“下水移位超过1米要加泵”

反击:马桶移位≤1米可用扁管,地漏移位用75管直接改,无需额外污水泵。


入住后问题自查表

  • 打开所有龙头,看热水是否3秒内出?
  • 手机充电器插所有插座,是否松动打火?
  • 连续开5个电器,配电箱是否跳闸?
  • 地漏倒一盆水,是否5秒内排空?

以上任何一项异常,拍照记录并在质保期内联系施工方返修。


省钱又靠谱的终极建议

1. 开工前让设计师、工长、业主三方现场交底,用粉笔在墙上标出所有点位,拍照存档。
2. 材料自己买,施工包轻工:电线、水管、底盒网购旗舰店比装修公司便宜20%以上。
3. 付款分四次:材料进场30%,水电验收40%,瓦工结束20%,竣工10%,主动权永远握在手里。
