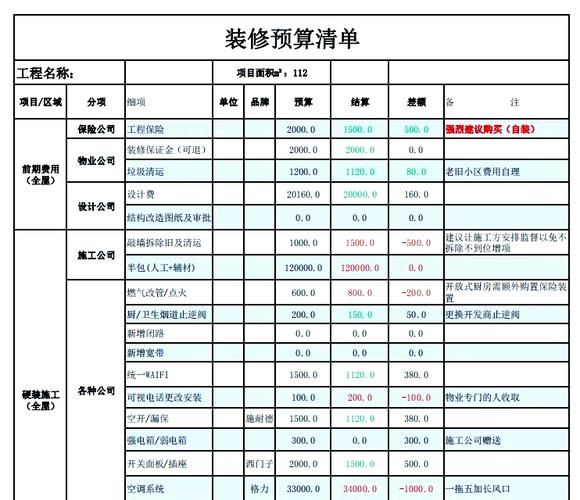

装修预算怎么控制?先把“隐形花费”算清楚
很多业主在拿到报价单后,发现结算时比预估多出30%以上。原因往往不是被坑,而是忽略了隐形花费。自问:哪些项目最容易超支?答:水电增项、瓷砖拼花、吊顶造型、定制柜体升级五金。

(图片来源网络,侵删)
1. 预算表拆分:硬装、软装、家电三大块
- 硬装占比:毛坯房控制在45%以内,老房翻新50%左右。
- 软装占比:窗帘、床品、挂画等占15%,提前锁定款式可避免后期冲动消费。
- 家电占比:中央空调、新风、地暖一次性投入大,建议单独列项。
2. 水电改造如何防止“按米收费”陷阱
装修公司常用“按米实测”报价,后期绕线增项。对策:
- 要求点对点布线并在合同里写明“米数上限”。
- 现场拍照留底,结算时复核。
- 厨房、卫生间大功率电器单独回路,避免后期跳闸再开槽。
3. 主材采购时间表:错峰下单省10%
| 材料 | 最佳下单节点 | 省钱技巧 |
|---|---|---|
| 瓷砖 | 水电验收后 | 参加品牌月末冲量,议价空间大 |
| 地板 | 墙面腻子打磨完 | 选择库存尾货,色差可铺在床底 |
| 橱柜 | 贴砖完毕复尺 | 套餐外五金自己网购,省两千 |

装修公司哪家好?用“三看三问”筛掉80%不靠谱
打开点评网站,五星好评可能刷的;看工地,也可能挑最好的给你。真正的方法是把考察周期拉长到15天。
1. 看工地:正在施工的3个阶段必须去
- 水电阶段:拍照看走线是否横平竖直,开槽深度≥3cm。
- 瓦工阶段:空鼓锤随机敲5片砖,空鼓率≤5%。
- 油漆阶段:手电筒侧照墙面,无波浪纹。
2. 问报价:同样90㎡,为什么有的6万有的12万?
把两份报价拆成人工、辅材、主材、管理、税金五列对比:
项目 公司A 公司B 人工单价 260/㎡ 320/㎡ 腻子品牌 美巢YGP 普通杂牌 管理费 8% 12%
一目了然贵在哪里,再决定砍哪一项。
3. 问售后:口头承诺5年质保,合同里怎么写?
重点检查:

(图片来源网络,侵删)
- 是否写明“整体工程保修2年,水电防渗漏5年”。
- 维修响应时间:48小时内到场。
- 赔偿条款:延期一天按合同总价0.1%赔付。
真实案例:深圳南山89㎡老房,预算15万做到拎包入住
业主@Lily把控制流程拆成7张Excel表:
- 表1:原始需求打分(收纳>颜值>智能)
- 表2:装修公司评分(工地+口碑+报价)
- 表3:主材比价(线下3家+线上2家)
- 表4:增减项记录(每日更新)
- 表5:付款节点(水电30% 瓦工30% 竣工30% 尾款10%)
- 表6:软装采购清单(按入住倒计时倒推)
- 表7:质保档案(合同、发票、保修卡扫描件)
最终花费14.7万,比最初报价仅上浮2%,且零增项。
避坑清单:10个高频翻车点提前预警
- “全包”不含窗套、门套,后期按米收费。
- 橱柜默认石英石厚度1.5cm,升级2.0cm加钱。
- 乳胶漆调色超过3种,每种加收200元。
- 卫生间回填用建渣,后期开裂隐患大。
- 美缝剂合同写“品牌同档次”,现场换成杂牌。
- 窗台石按展开面积算,损耗高达20%。
- 中央空调风口加长需另付不锈钢延伸费。
- 踢脚线切割45°拼角,工人手艺差导致缝隙大。
- 防盗门灌浆不密实,开关门共振。
- 智能家居只留零线,后期无法换智能开关。
尾声:把主动权握在自己手里
装修没有完美,只有信息对称。多花两周做表格、跑工地,能省下一年的后悔。预算表、合同、质保卡装进一个文件袋,入住三年后若出现问题,仍能快速找到责任方。
