一、土地一级开发流程是什么?从立项到招拍挂的完整路径

土地一级开发流程是什么?它指的是政府或授权主体将“生地”变为“熟地”的全过程,核心是把农村集体土地或国有未利用地,通过征收、拆迁、平整、配套,使其达到“三通一平”“五通一平”乃至“七通一平”标准,最终推向招拍挂市场。

土地一级开发流程是什么_土地一级开发盈利模式
(图片来源网络,侵删)

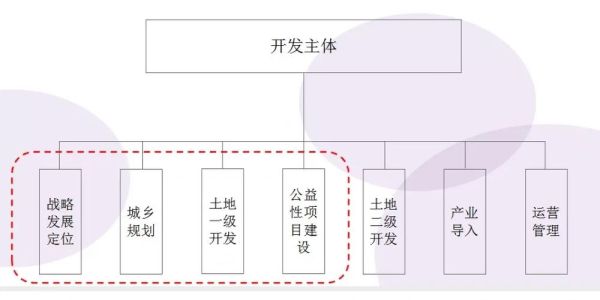

1.1 前期谋划阶段:锁定红线与规划指标

  • 选址论证:依据国土空间规划、产业规划,确定片区范围。
  • 红线划定:自然资源局出具用地红线图,明确可开发边界。
  • 经济测算:测算征地拆迁成本、基础设施投入、预期土地出让金,形成可行性报告。

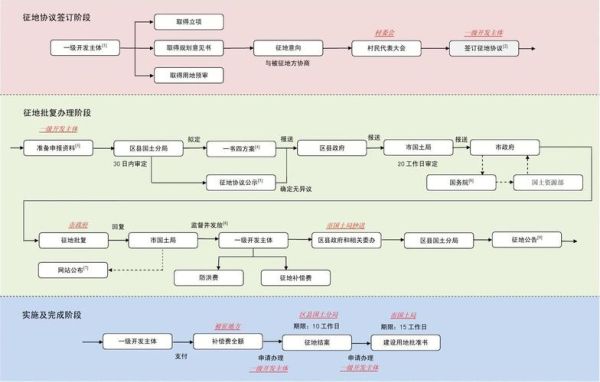

1.2 征地拆迁阶段:最难啃的“骨头”

征地拆迁为何常被称为“一级开发最大风险点”?因为涉及农民补偿、企业搬迁、历史遗留问题,周期不可控。

  • 发布征地预公告:提前锁定地类、面积、补偿标准。
  • 入户测绘评估:第三方机构对房屋、青苗、附属物逐一清点。
  • 签订补偿协议:货币补偿、产权调换、社保安置“三选一”或组合。
  • 司法强拆兜底:对“钉子户”依法申请法院强制执行,但耗时半年以上。

1.3 基础设施建设阶段:把“生地”变“熟地”

基础设施投入占一级开发总成本多少?通常占40%—55%,具体包括:

  1. 道路、桥梁、管网(雨污分流、电力、燃气、通信);
  2. 场平工程(挖填方平衡、渣土外运);
  3. 公共配套(学校、医院、绿地、消防站)。

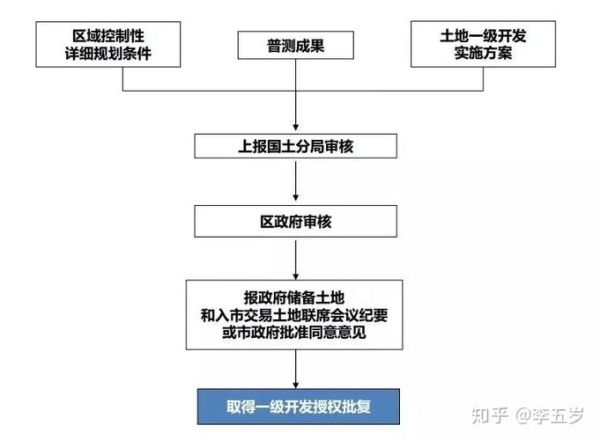

1.4 土地验收与收储阶段:入库即可挂牌

  • 联合验收:住建、自然资源、财政、审计多部门现场踏勘。
  • 成本审计:财政评审中心锁定最终一级开发成本,作为土地出让底价依据。
  • 纳入土地储备库:取得《国有土地使用权出让前期成本确认书》。
  • 发布出让公告:进入招拍挂市场,实现“熟地”变现。

二、土地一级开发盈利模式:四大收益来源拆解

2.1 固定收益模式:政府兜底,旱涝保收

政府按“成本+8%—12%利润”回购熟地,企业无需承担土地出让风险。该模式适合央企、国企,现金流稳定但利润天花板低。


2.2 分成模式:溢价共享,高风险高回报

土地成交价超出底价部分,政府与企业按3:7、4:6、5:5阶梯分成。如何测算分成收益?

  • 假设底价20亿元,成交价30亿元,溢价10亿元;
  • 若按5:5分成,企业可获5亿元,扣除前期投入15亿元,静态利润率33%

2.3 一二级联动模式:低价拿地+二级开发

企业通过一级开发提前锁定二级开发权,实现“曲线拿地”。

土地一级开发流程是什么_土地一级开发盈利模式
(图片来源网络,侵删)
  1. 在一级开发协议中设置“勾地条款”:承诺引进产业、配建公共设施,换取挂牌条件定向设置;
  2. 摘牌价通常低于市场价10%—20%,节省土地款直接转化为二级开发利润。

2.4 PPP模式:拉长周期,获取综合运营收益

政府与社会资本合作,将土地一级开发与基础设施运营打包,企业通过“使用者付费+政府可行性缺口补助”回收投资,周期可拉长至10年以上,IRR稳定在8%—10%


三、土地一级开发风险清单与对冲策略

3.1 政策风险:规划调整、指标缩减

如何对冲?在协议中增加“规划调整补偿条款”,若容积率下调超过5%,政府按下调比例追加补偿。


3.2 拆迁风险:成本超支、时间延误

如何对冲?引入“包干协议”,拆迁费用锁定上限,超支部分由政府承担;或购买“征地拆迁履约保证保险”


3.3 市场风险:土地流拍、溢价不足

如何对冲?采用“底价分成+兜底回购”组合,若连续两次流拍,政府按成本价回购,企业至少保本。


四、2024年土地一级开发新趋势

4.1 城市更新取代大拆大建

住建部明确“留改拆”比例不得低于50%,传统一级开发模式收缩,转向“微更新+片区统筹”

土地一级开发流程是什么_土地一级开发盈利模式
(图片来源网络,侵删)

4.2 产业导入能力成为核心竞争力

地方政府更看重“亩均税收”,开发企业需自带产业IP,如生物医药、数字经济园区,否则难以获取优质地块。


4.3 绿色低碳纳入成本核算

场平工程需同步建设“海绵城市”设施,雨水调蓄池、透水路面成本增加3%—5%,但可申请绿色债券贴息。


五、实战案例:某省会城市新区一级开发盈利测算

项目规模:3000亩,总投资120亿元,周期5年。

  • 成本构成:征地拆迁45亿元、基建55亿元、财务及管理费用20亿元。
  • 收入测算:土地出让均价400万元/亩,总出让金120亿元;政府按“成本+10%”回购,企业收入132亿元。
  • 净利润:12亿元,年均IRR9.8%
  • 风险点:若拆迁延误1年,财务费用增加2.4亿元,IRR降至7.5%

六、企业入局土地一级开发的三大建议

  1. 绑定地方政府:与城投公司成立SPV,股权比例不高于49%,降低政策风险。
  2. 引入保险资金:通过债权计划或REITs提前退出,缩短资金占用周期。
  3. 数字化管理:应用BIM+GIS系统实时监控拆迁进度、工程计量,减少人为干预。
