一、港口工程资质办理流程到底怎么走?
港口工程资质办理流程可以拆成“资格预审—材料准备—窗口递交—专家评审—公示领证”五大节点。很多企业在“资格预审”就卡壳,原因在于对人员、业绩、设备的硬性指标理解偏差。

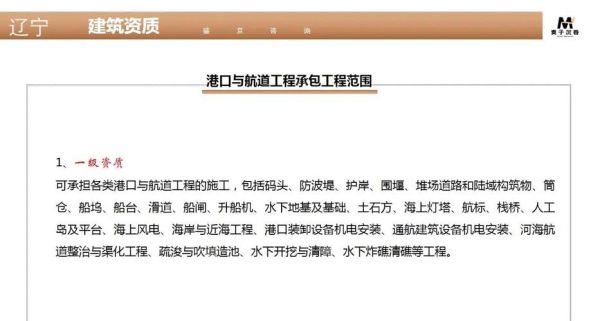

- 资格预审:先确认企业是否具备港口与航道工程施工总承包一级或设计甲级的基础门槛,例如注册资本≥1亿元、一级建造师≥12人、近五年完成过2个5万吨级以上码头。
- 材料准备:营业执照、公司章程、审计报告、人员社保、设备购置发票、竣工验收证明,缺一不可。
- 窗口递交:目前全国推行“一网通办”,但港口工程仍需线下核验原件,建议提前在省住建厅预约。
- 专家评审:专家组重点核查“项目经理业绩真伪”,会随机拨打业主单位电话回访。
- 公示领证:住建部官网公示10个工作日,无异议后制证,整个周期约90~120天。
二、港口工程设计规范有哪些?
港口工程设计规范不是一本,而是一个体系,核心由《港口工程结构可靠性设计统一标准》(GB 50158)统领,向下细分到各专业单行本。
1. 总图与工艺
《海港总平面设计规范》(JTS 165)规定了码头前沿线、防波堤轴线、航道转弯半径等关键参数。例如10万吨级集装箱船航道有效宽度≥250 m,这一数字直接决定疏浚工程量。
2. 水工结构
《码头结构设计规范》(JTS 167)把结构安全等级分为三级,一级适用于 LNG、原油码头,结构重要性系数γ₀取1.1;三级为通用散货码头,γ₀取1.0。
3. 地基与基础
《港口工程地基规范》(JTS 147)要求对软土地区必须进行真空预压+堆载联合处理,沉降控制标准:码头前沿工后沉降≤20 cm,后方堆场≤30 cm。
4. 装卸工艺
《集装箱码头装卸工艺设计规范》(JTS 196)提出“岸桥+AGV+ARMG”自动化方案时,AGV车道宽度≥3.5 m,转弯半径≥9 m,否则容易在高峰期形成“死锁”。

三、常见疑问拆解
Q1:设计规范更新后,已开工项目怎么办?
按《建设工程勘察设计管理条例》第28条,若规范更新涉及结构安全、环保排放两类强制性条文,必须做设计变更并重新图审;其余条文可由建设单位组织专家论证后选择性采纳。
Q2:资质升级对“业绩年限”如何认定?
以竣工验收备案表日期为准,而非合同签订日期。例如2024年申报港口一级升特级,只能使用2019年1月1日之后的竣工项目。
Q3:海外码头业绩能否用于国内资质?
可以,但需满足“双认证”:中国驻当地使馆经商处出具真实性证明,且项目规模折算系数按《境外工程业绩认定办法》执行,如东南亚地区系数0.8,非洲地区系数0.9。
四、避坑指南:90%企业忽视的四大细节
- 人员社保唯一性:住建部全国联网后,建造师、职称人员重复参保立即预警,退回材料。
- 设备发票备注栏:必须注明“港口工程专用”,否则被认定为通用机械。
- 竣工图签字:设计、施工、监理三方签字缺一不可,缺监理签字的图纸一律视为无效业绩。
- 环保专项验收:2023年起,环评验收意见作为资质申报前置条件,未通过环保验收的项目不得计入业绩。
五、未来三年港口工程资质与规范走向
从住建部《“十四五”建筑业发展规划》可读出两条主线:
- 资质改革:港口与航道工程总承包一级将并入“综合资质”,但设置“港口专业”标签,企业需在2026年前完成换证。
- 规范升级:2025年将发布新版《码头抗震设计规范》,8度及以上地震区的高桩码头将强制采用减隔震支座,预计增加造价5%~8%。
提前布局减隔震技术、储备海外业绩、锁定核心人才,将成为下一轮竞争的关键。
