沥青混凝土多少钱一吨_沥青混凝土施工流程

新网编辑 10 0

一、沥青混凝土多少钱一吨?价格背后的秘密

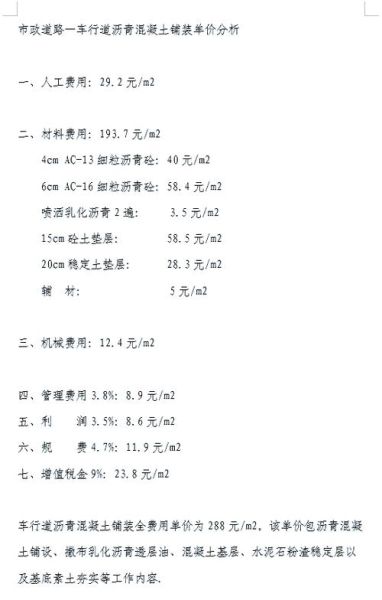

**2024年主流报价区间:普通AC-13每吨420~520元,改性AC-20每吨560~680元,SMA-13每吨650~780元。** 价格差异来自哪里? - **原材料波动**:70#沥青挂牌价每涨跌100元/吨,混凝土成本同步浮动约45元。 - **级配类型**:同一标号,玄武岩比石灰岩骨料贵60~90元/吨。 - **运输半径**:超过80公里,每增加10公里运费上浮8~12元。 - **环保附加费**:京津冀、长三角地区夜间施工需额外支付20~30元/吨降噪费。 ---

二、沥青混凝土施工流程:从基层到通车只需“七步”

1. 基层检测与处理:被忽视的“地基”环节

**为什么通车半年就开裂?** 基层弯沉值>0.8mm时,必须采用水泥浆封层补强;高填方段需设置≥15cm级配碎石过渡层,否则反射裂缝无法避免。 ---

2. 粘层油洒布:每平方米用量误差≤10g

**用量不足会怎样?** 层间粘结强度<0.5MPa,重载车辆刹车时易出现“脱皮”;过量则导致泛油,构造深度降低至0.4mm以下。 ---

3. 拌和站温控:骨料、沥青、矿粉“三线”同步

- **骨料加热**:普通料160~170℃,改性料170~180℃。 - **沥青温度**:比骨料低10~15℃,防止老化。 - **出料温度**:到场不低于145℃,低于135℃直接废弃。 ---

4. 运输与等待:时间=质量

**超过多少时间必须退场?** 普通沥青混合料从出料到摊铺≤2小时,改性或SMA≤1.5小时;篷布未全覆盖导致表面温度下降>10℃时,整车次报废。 ---

5. 摊铺机参数:不是“走直线”那么简单

- **夯锤频率**:改性料≥70Hz,普通料≥60Hz,频率不足导致压实度下降3%~5%。 - **螺旋布料器高度**:高出松铺厚度1/3,防止离析。 - **拼接缝处理**:冷接缝切割深度≥40mm,热接缝碾压重叠宽度≥20cm。 ---

6. 钢轮+胶轮组合碾压:三遍定型

**初压、复压、终压间隔多久?** - 初压:110℃以上,钢轮静压2遍,紧跟摊铺机。 - 复压:90~110℃,胶轮振压4遍,压实度≥97%。 - 终压:70℃以下,钢轮静压收光,消除轮迹。 ---

7. 开放交通:温度决定放行时间

**表面温度降到多少才能通车?** 普通沥青<50℃,改性或SMA<40℃;夏季高温时段可洒水强制降温,但严禁使用冰水,防止表面收缩开裂。 ---

三、容易被忽略的五个细节

1. **雨天抢工**:骨料含水率>3%时,拌和时间需延长15秒,否则残留水分造成“鼓包”。 2. **夜间照明**:摊铺机前方30m照度≥50Lux,否则平整度合格率下降20%。 3. **纵向接缝位置**:避开轮迹带20cm以上,否则重载车道三个月内出现纵向裂缝。 4. **改性剂掺量**:SBS掺量<4.2%时,软化点提升不足,夏季易车辙。 5. **试验段长度**:≥200m,每50m取芯测压实度,数据偏差>2%立即调整碾压参数。 ---

四、成本优化:如何在保证质量的前提下省钱?

- **错峰采购**:每年3~5月沥青价格低10%~15%,提前锁价可节省30~50万元/标段。 - **再生料掺配**:RAP掺量控制在20%以内,强度损失<5%,每吨节省60~80元。 - **设备租赁**:摊铺机+钢轮+胶轮打包租赁,比单台计价低12%~18%。 - **数字化监控**:安装红外测温传感器,实时调整碾压速度,减少返工率至1%以下。 ---

五、未来趋势:低碳沥青混凝土的三大方向

- **温拌技术**:拌和温度降低30℃,能耗减少25%,CO₂排放下降18%。 - **高模量沥青**:动态模量≥14000MPa,设计寿命从15年提升至25年。 - **橡胶沥青**:废旧轮胎掺量15%~20%,降噪3~5dB,成本与普通改性料持平。
