园林工程预算怎么做?从清单到报价的完整拆解
很多甲方第一次做园林项目,最怕的就是“预算失控”。其实,**只要掌握三张核心清单**,就能把成本锁在可控区间。

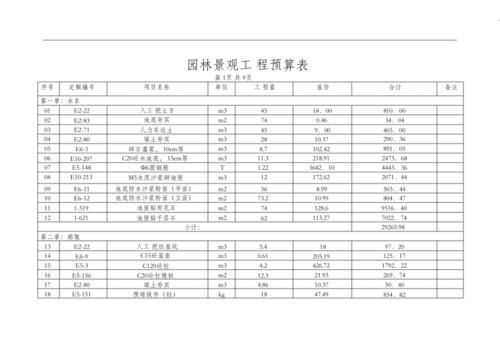

1. 先搞清楚“量”——工程量清单怎么列?
自问:为什么同样的5000㎡公园,别人报80万,我报120万?
答:漏量、少量、重复量。正确做法是:
- **绿化部分**:乔木按株、灌木按㎡、地被按㎡,分别对应设计图纸上的冠幅标注;
- **土建部分**:园路、广场、景墙全部按展开面积算,台阶要单独列“踏步+踢面”;
- **水电部分**:给水管按延长米,喷头按个,电缆按回路。
**小技巧**:用CAD快速提取面积后,再乘以1.05的损耗系数,基本不会漏。
2. 再算“价”——主材单价从哪来?
自问:苗木价格浮动30%,如何锁定?
答:分三步:
- **询价**:提前两个月锁定苗圃,**胸径15cm的香樟**,湖南货源比江浙便宜约18%;
- **比价**:同规格花岗岩,福建603#比湖北芝麻灰每平方低25元;
- **核价**:把主材价+运输+损耗+采保费(2%)写进合同,后期只调人工不调主材。
3. 最后加“费”——综合费率怎么定?
行业惯例:
- **管理费**:直接费的6%~8%,项目越大比例越低;
- **税金**:目前园林工程增值税9%,别再用老3%简易计税;
- **措施费**:**垂直运输、成品保护、冬季防寒**这三项最容易被漏算,合计约占直接费3%~5%。
园林工程施工流程详解:从进场到移交的七道关
流程乱,返工就多。下面用时间轴拆解,**每道工序的关键验收点**直接标黑。
1. 进场交底:48小时内必须完成的三件事
- **坐标点复核**:用全站仪复测甲方给的基准点,误差超过10mm立即发联系单;
- **地下管线会签**:燃气、电力、通信三家单位现场签字,**避免挖断光缆赔到破产**;
- **临时设施定位**:办公区、料场、塔吊基础一次性画到总平图上,后期挪一次多花2万。

2. 地形整理:土方平衡的黄金公式
自问:买土还是外运?
答:先算“挖填差”。
- **挖方量**=设计标高-原始标高×面积×松散系数1.22;
- **填方量**=设计标高-原始标高×面积×沉降系数0.9;
差值≤500m³时,场内转运最省;超过500m³,**直接外购种植土**反而便宜。
3. 水电预埋:隐蔽工程拍照存档
- **给水管**:De63以上用PE热熔,以下用PPR,过路必须加钢套管;
- **电缆**:水下灯用JHS防水线,**接头用环氧树脂灌封**,三年后不会黑屏;
- **验收**:每完成50m,监理、甲方、施工三方签字,照片按坐标命名存云盘。
4. 硬质铺装:留缝与排水的魔鬼细节
- **花岗岩**:缝宽3mm,用十字卡固定,**每6m切伸缩缝**,防止热胀起拱;
- **透水砖**:基层用级配碎石+中砂,**透水率≥1×10⁻²cm/s**,北京暴雨不积水;
- **洗石**:铺装完24小时内用草酸清洗,**超过48小时水泥浆渗进去就洗不掉**。

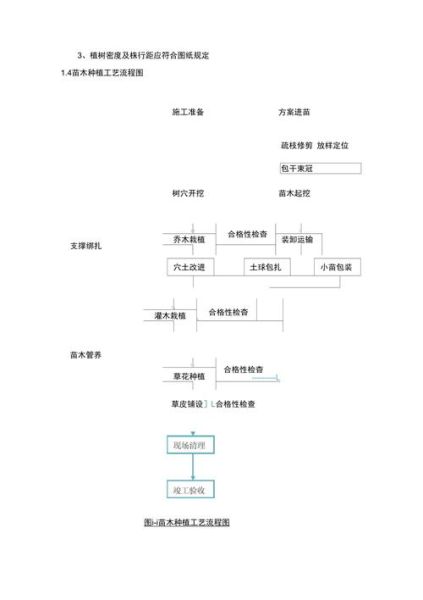

5. 乔木栽植:反季节成活的三个关键点
- **土球**:胸径8倍,夏季加大10%,**用麻绳+草绳双层包扎**,不散坨;
- **修枝**:全冠移植保留三级分枝,**剪口涂伤口愈合剂**,减少蒸腾;
- **支撑**:四脚撑+浪风绳,**台风季前统一检查**,倒一棵罚5000。
6. 地被铺设:15天达到“无缝效果”的秘籍
- **密度**:麦冬16株/㎡,**金边过路黄25株/㎡**,少了露黄土;
- **排版**:先铺边缘,再填中间,**像贴瓷砖一样拉十字线**;
- **养护**:前三天每天喷雾两次,**第七天追施尿素10g/㎡**,颜色立刻油亮。

7. 竣工验收:资料与现场的同步完成
- **竣工图**:用设计变更单叠图,**红色笔标注修改部位**,扫描PDF刻盘;
- **苗木二维码**:每棵乔木挂二维码,扫码显示品种、规格、进场时间;
- **移交清单**:硬质、水电、绿化分三张表,**甲方签字后留5%质保金**。
常见坑位预警:90%的返工都躲不过这三点
1. **标高错误**:景墙基础做高了10cm,导致排水沟倒流,全部砸掉重来;
2. **材料色差**:两批花岗岩来自不同矿山,**现场拼铺前必须预排版**;
3. **交叉施工**:水电挖沟把刚铺的草坪铲开,**工序计划表必须精确到半天**。
延伸思考:EPC模式下的园林工程新玩法
现在越来越多的项目采用设计-采购-施工一体化,**预算控制点前移到方案阶段**。比如:
- 用**BIM模型**提前算出土方量,误差从±8%降到±3%;
- **苗木战略采购**:与苗圃签三年协议,锁定20个常用品种价格;
- **施工前置**:设计阶段就让施工团队介入,**把“不能落地”的方案扼杀在图纸上**。
