一、市政园林工程预算怎么做?核心思路与步骤拆解
拿到一块市政绿地项目,最先被问到的就是“预算怎么做”。下面把多年实操经验拆成五个动作,照着做基本不会漏项。

1. 明确工程范围与图纸深度
先别急着套定额,**把图纸、招标文件、答疑纪要全部过一遍**,把以下内容圈出来:
- 红线范围与可施工区域是否一致?
- 铺装、绿化、水电、雕塑、小品各占多少面积?
- 是否有海绵城市、立体绿化、智慧灌溉等专项要求?
2. 建立“量价分离”清单框架
市政园林常用《园林绿化工程工程量计算规范》GB50858,把清单拆成四大模块:
- 绿化种植:乔木、灌木、地被、草皮,按株、平方米分别列项。
- 园路与铺装:花岗岩、透水砖、木平台,按平方米计。
- 景观构筑物:廊架、景墙、雕塑,按座或立方米计。
- 安装工程:喷灌、夜景照明、弱电,按米、套、系统计。

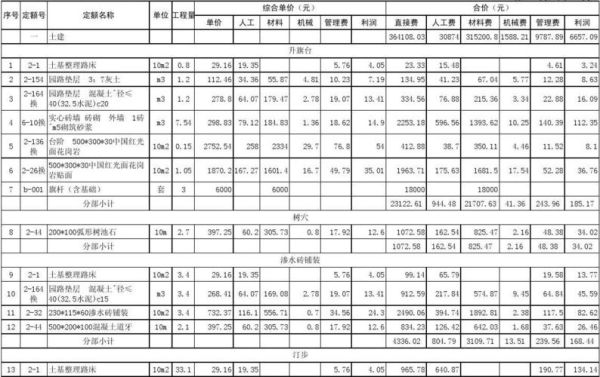

3. 套用地方定额与信息价
每个省都有《园林绿化工程消耗量定额》,**注意把定额里的“栽植乔木”人工乘以地区调整系数**。材料价优先用当地造价站发布的《信息价》,缺项再去阿里巴巴、慧讯网查市场询价。
4. 加入措施费与不可预见费
市政项目往往夜间施工、交通疏导要求高,**措施费可按分部分项工程费的3%~8%计取**。不可预见费一般给2%,若地下管线复杂可提到5%。
5. 形成三级审核机制
预算初稿 → 项目经理复核 → 第三方造价事务所终审,**重点核对土方平衡、苗木规格、铺装拼花损耗率**。

二、市政园林绿化养护费用怎么算?从“保成活”到“保景观”
很多甲方以为养护只是浇浇水,结果结算时费用翻倍。养护费用到底怎么算?先给结论:**按“年度综合单价”包干,分三档计费,乔木胸径越大、养护等级越高,单价越高**。
1. 养护费用构成拆解
费用类别 | 占比 | 常见内容 |
---|---|---|
人工费 | 45% | 修剪、除草、病虫害防治、巡查 |
材料费 | 25% | 农药、肥料、补植苗木、滴灌带 |
机械费 | 15% | 洒水车、高空作业车、割灌机 |
管理费+利润 | 15% | 企业运营成本、税金 |
2. 三档养护等级与对应单价
- 一级养护:城市主干道、重要节点,**8~12元/㎡·年**,草坪每月修剪2次,乔木每年整形修剪2次。
- 二级养护:社区公园、次干道,**5~8元/㎡·年**,草坪每月修剪1次,乔木每年修剪1次。
- 三级养护:防护绿地、郊区林带,**3~5元/㎡·年**,以保成活为主,修剪频次降低。
3. 特殊项目如何加价?
遇到以下情况,**在基础单价上再乘系数**:
- 反季节栽植:×1.2
- 古树名木保护:×1.5
- 盐碱地改良:×1.3
- 立体绿化(屋顶、垂直):×1.4
4. 实际案例:10万平方米综合公园养护测算
某市新建综合公园,绿化面积7万㎡,铺装及水系3万㎡,按一级养护计算:
绿化部分:7万㎡×10元/㎡·年=70万元/年
铺装及水系保洁:3万㎡×3元/㎡·年=9万元/年

合计年度养护费79万元,招标文件中要求“成活率≥95%,草坪覆盖率≥98%”,费用写入三年服务期总价。
三、常见疑问快问快答
Q1:预算中苗木损耗率到底取多少?
乔木按3%,灌木按5%,地被及草皮按8%,**反季节施工再加2%**。
Q2:养护期从哪天开始算?
以竣工验收合格之日起算,**不是开工也不是竣工备案**,避免扯皮。
Q3:定额里没有“智慧喷灌”怎么办?
借用《建筑智能化工程》相关子目,**人工乘以1.1,主材按设备询价计入**。
Q4:养护费可以按季度支付吗?
可以,但需设置考核节点:春季补植、夏季抗旱、秋季修剪、冬季防寒,**每季度考核合格后支付当季费用的80%,剩余20%年终统一结算**。
把预算做细、把养护算准,市政园林项目才能在后期少返工、少索赔。掌握上面两套方法,无论是投标还是结算,都能做到心中有数。
