一、古建筑修缮到底要花多少钱?
“古建筑修缮多少钱”是业主、文保单位、文旅开发商问得最多的问题。答案并不固定,因为影响造价的变量太多。下面用自问自答的方式拆解:

Q:按什么口径计算费用?
A:行业内通行做法是把建筑面积与构件等级同时作为计价基准。以江南地区常见木构民居为例,普通保养每平方米800~1200元,落架大修每平方米3000~5000元,全国重点文保单位可达8000元/㎡以上。
Q:哪些因素会瞬间拉高预算?
A:
- 稀有木材:金丝楠、柏木原木价格近年翻了三倍;
- 特殊工艺:如“一斗三升”斗拱手工复制,仅人工就占构件价的60%;
- 专家论证:文保项目需省级以上专家签字,每次评审费2~5万元。
二、古建筑施工流程分几步?

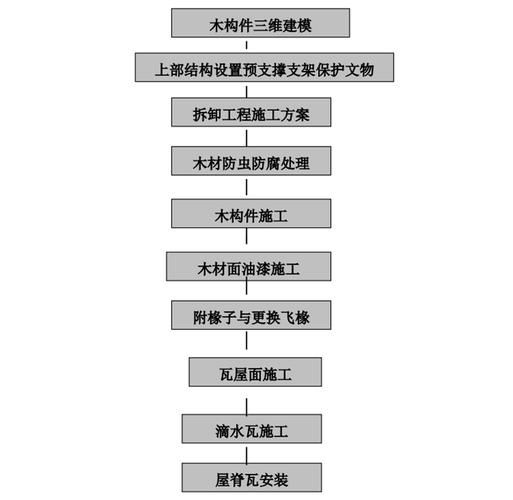

“古建筑施工流程”不是简单的“拆—修—装”,而是八阶段闭环管理:
1. 前期勘察与病害诊断
先用三维激光扫描建立毫米级模型,再辅以红外热成像找空鼓、糟朽。此阶段花费约占合同价的3%~5%,却能避免后期30%的返工。
2. 方案设计与文保审批
设计深度要达到“一构件一图纸”,斗拱、雀替、彩画都要单独出详图。审批流程:
区县文保所→市文物局→省古建院→国家文物局,周期45~120天。

3. 材料封样与工匠遴选
木料需在原产地“号树”,现场锯切后封蜡防裂;瓦件必须“一窑一色”,色差超过ΔE=1.5即报废。工匠方面,省级非遗传承人日薪已突破1200元/天。
4. 落架大修与编号管理
拆下的构件“一包一签”,二维码+RFID双保险,避免“张冠李戴”。榫卯节点拍照存档,后续复位误差控制在2毫米以内。
5. 隐蔽工程与结构加固
木柱墩接采用“碳纤布+环氧灌浆”,强度提高300%又不显痕迹;墙体灌浆用改性糯米灰浆,28天抗压强度≥5MPa,兼容原做法。
6. 屋面瓦作与脊饰恢复
筒瓦“压六露四”是硬规矩,底瓦灰梗厚度15毫米,误差±2毫米;正吻安装前需做风洞试验,抗风压≥1.2kN/㎡。
7. 木装修与彩画地仗
“一麻五灰”地仗工艺耗时最长:
捉缝灰→通灰→使麻→压麻灰→中灰→细灰→磨细钻生,共7层14道工序,工期30~45天。

8. 竣工验收与数字化交付
除纸质档案外,还需提交BIM运维模型、720°全景漫游、病害监测传感器数据接口,方便后期保养。
三、如何把钱花在刀刃上?
Q:预算有限,优先保哪里?
A:遵循“结构安全>屋面防水>木装修>彩画”的排序。先把梁架歪闪、柱根糟朽解决,再谈美观。
Q:怎样避免低价中标陷阱?
A:
- 招标文件写明“主要材料价格浮动超过±5%即调差”;
- 要求施工方提供“不可预见费”,比例不低于合同价的8%;
- 引入第三方巡检,每月一次,费用约2万元/次。
四、常见误区与避坑指南
误区一:盲目追求“修旧如新”
文保核心原则是“最小干预”,过度打磨会损失历史信息。正确做法是“可识别、可逆性”修补。
误区二:用现代水泥替代传统灰浆
水泥强度高但弹性模量不匹配,5年内必开裂。应使用“桐油+石灰+糯米浆”三合灰,寿命可达50年以上。
误区三:忽略周边环境整治
排水不畅会导致“治好了屋面,泡烂了台明”。施工前必须完成散水、暗沟、防潮层系统。
五、2024年价格走势与政策红利
受东南亚木材出口限制影响,菠萝格、柚木价格预计再涨15%;但国家文物局新增“古建筑修缮专项补贴”,国保单位最高可补项目总投资的50%,申报窗口为每年3月1日—4月30日。
此外,“工匠社保补贴”政策已在山西、安徽试点,企业每聘用一名持证古建工匠,可获每月800元社保返还,直接降低人工成本8%~10%。
评论列表
